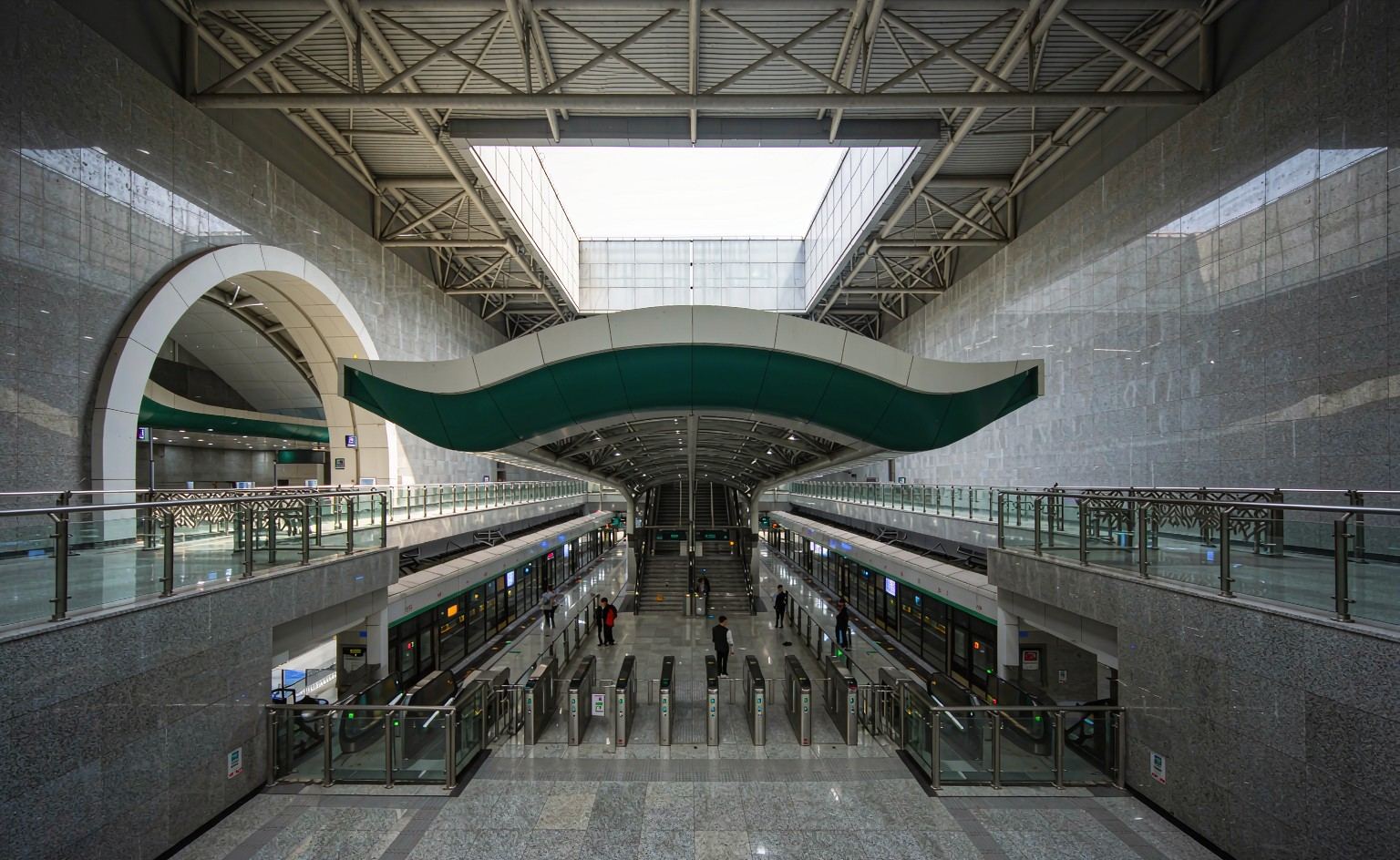

地鐵換乘站石材工程——23,000㎡ 三綫換乘樞紐站,覆蓋站廳、站台、換乘通道、出入口、控制室與站前廣場。與一般公共建築不同,地鐵施工只能在收車後約 2 小時的「天窗期」內進行:日均客流 48 萬人次、軌行區安全紅綫、防火防滑強制標準三重約束。恆生石材以工廠預製 + 夜間天窗期拼裝完成 120 個施工夜,開通至今營運投訴為零。

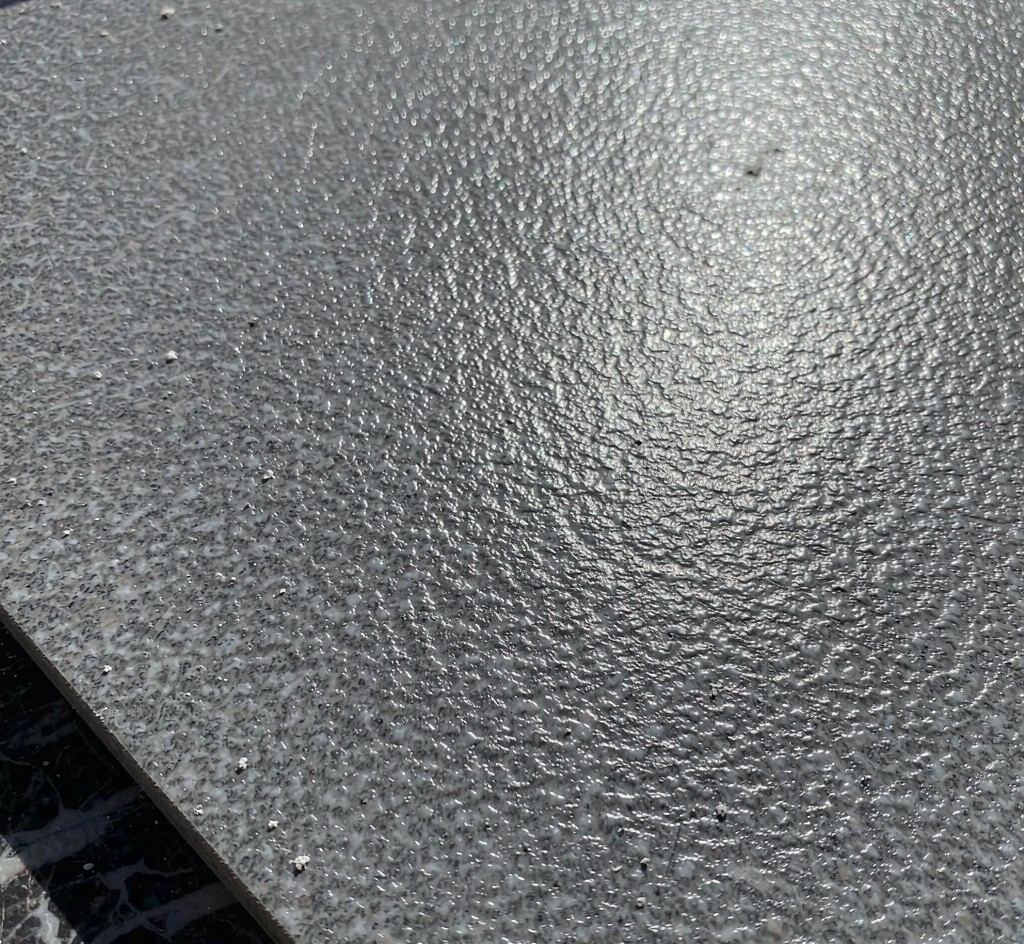

換乘站石材以「秩序與耐久」為核心:站台層與換乘通道採用 Silver Grey Granite 荔枝面,高客流濕態環境下防滑等級 R11;站廳公共區牆面選用 Pietra Grey 深灰白紋,以秩序感強化導視辨識;導盲與站台邊緣全部採用 Sesame Black Granite 火燒面盲道——三款石材把「安全、導視、耐久」寫進每一平方米。

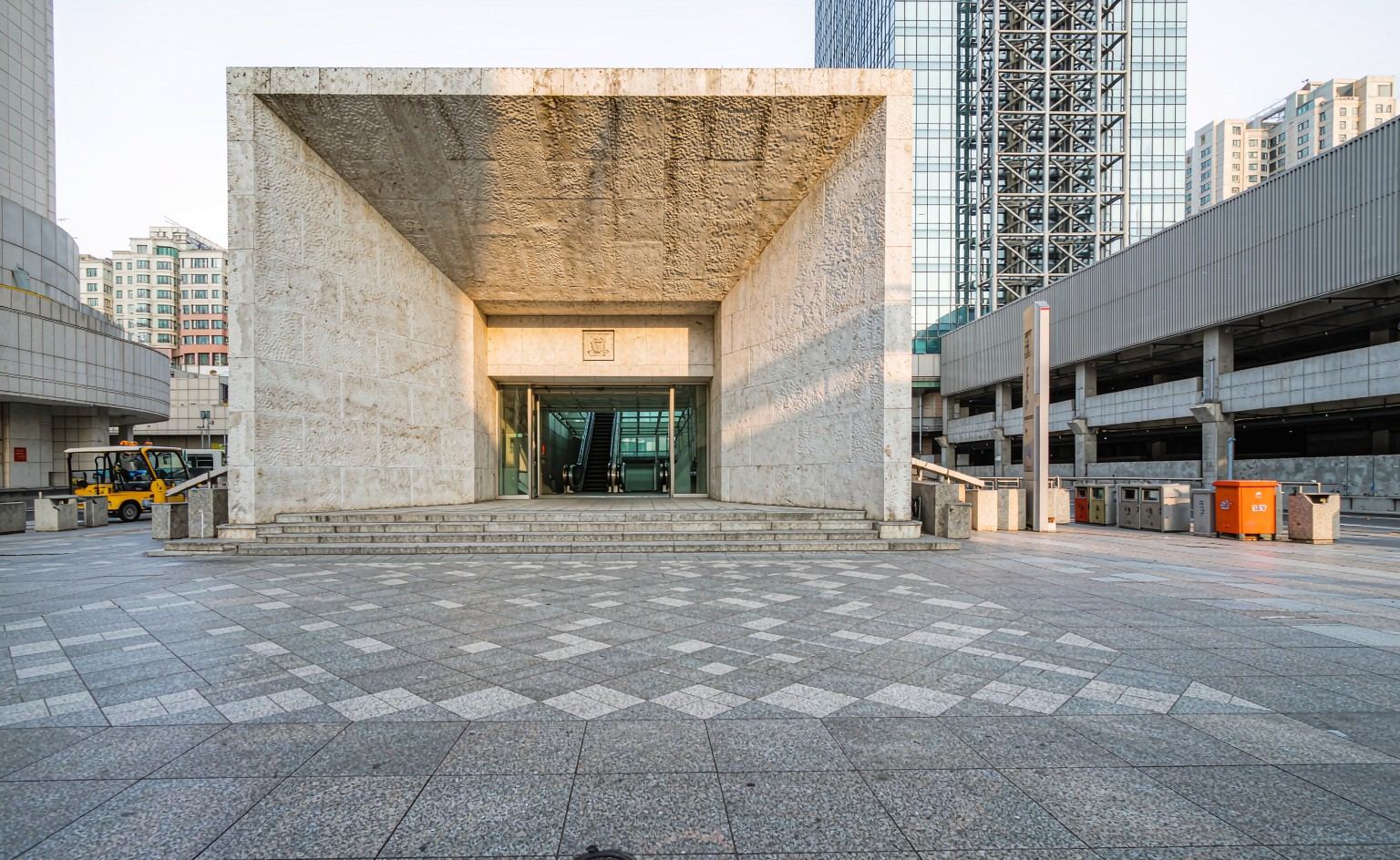

恆生石材承擔 23,000㎡ 全部石材深化設計、供貨與安裝:站台鋪裝 9,800㎡、換乘通道 6,200㎡、站廳牆柱 4,500㎡、出入口與廣場 2,500㎡。全部板材廠內開孔倒角、現場乾法拼裝,單夜天窗期可完成 260㎡ 鋪裝;120 個施工夜提前 4 夜完工,驗收一次通過率 100%。
三款主石材覆蓋換乘站的高客流防滑、牆面導視與無障礙導盲三大功能場景。

全部 14 張照片均為本項目各區域交付後的實景記錄,點擊可放大查看石材細節。

從三維掃描到黎明前開站的六大階段——120 個天窗夜、每夜 2 小時見縫插針。

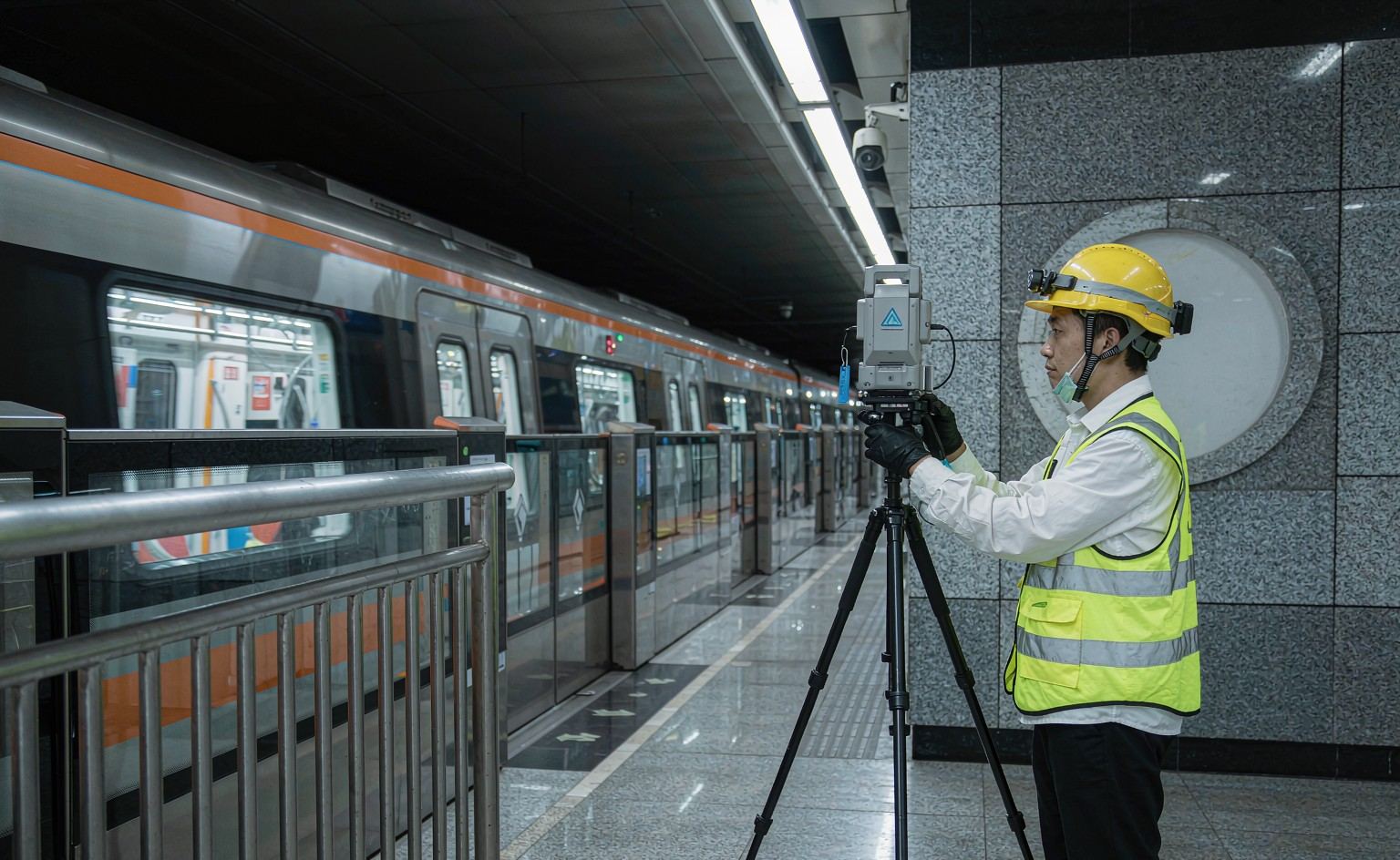

對 23,000㎡ 站內空間激光掃描建模,與土建結構比對輸出 3,400 張加工圖;異形石材全部廠內預拼驗證。

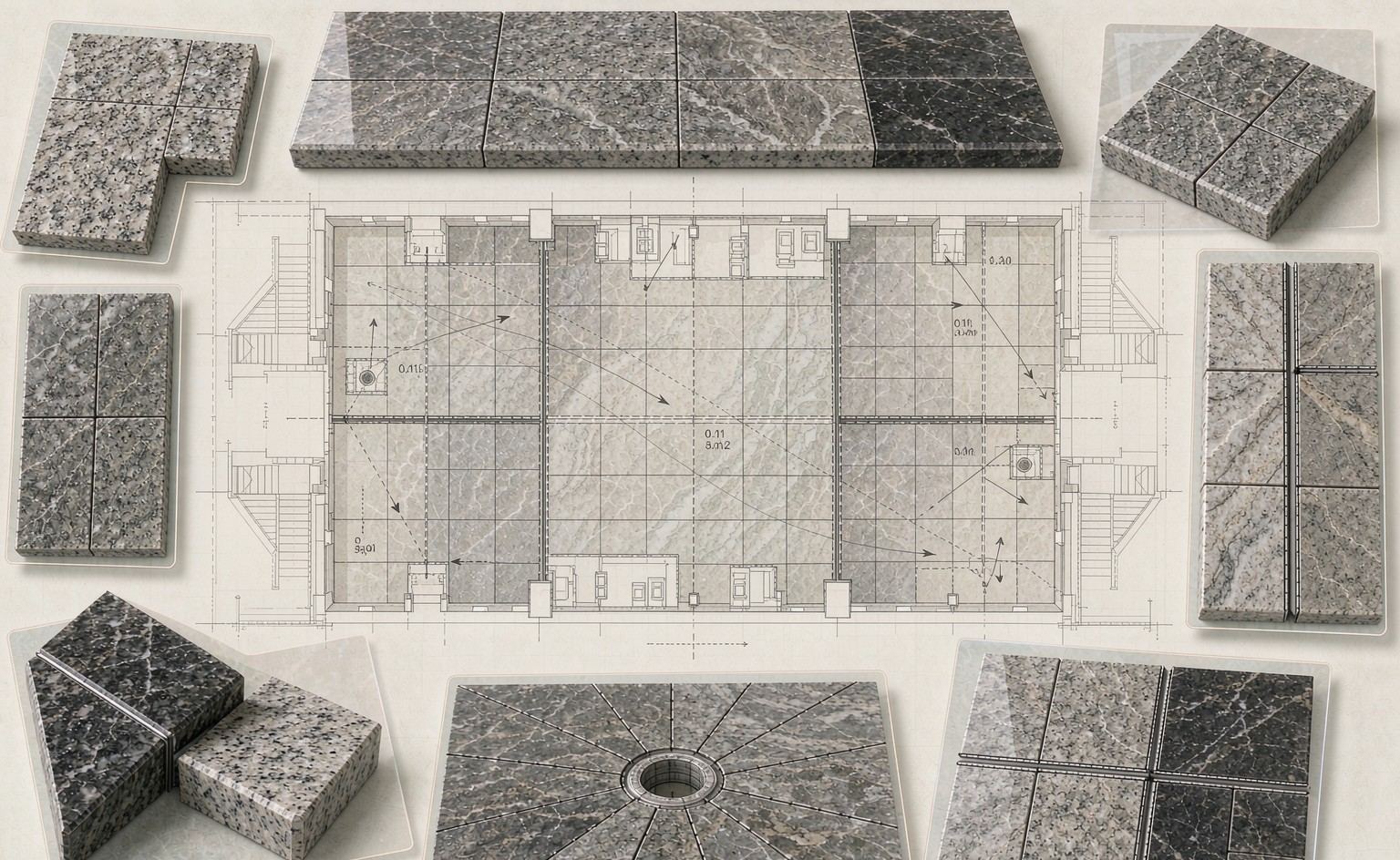

站台、通道與盲道按模數排板,縫格對齊導視帶;3,400 張深化圖經業主、設計、監理三方會審一次通過。

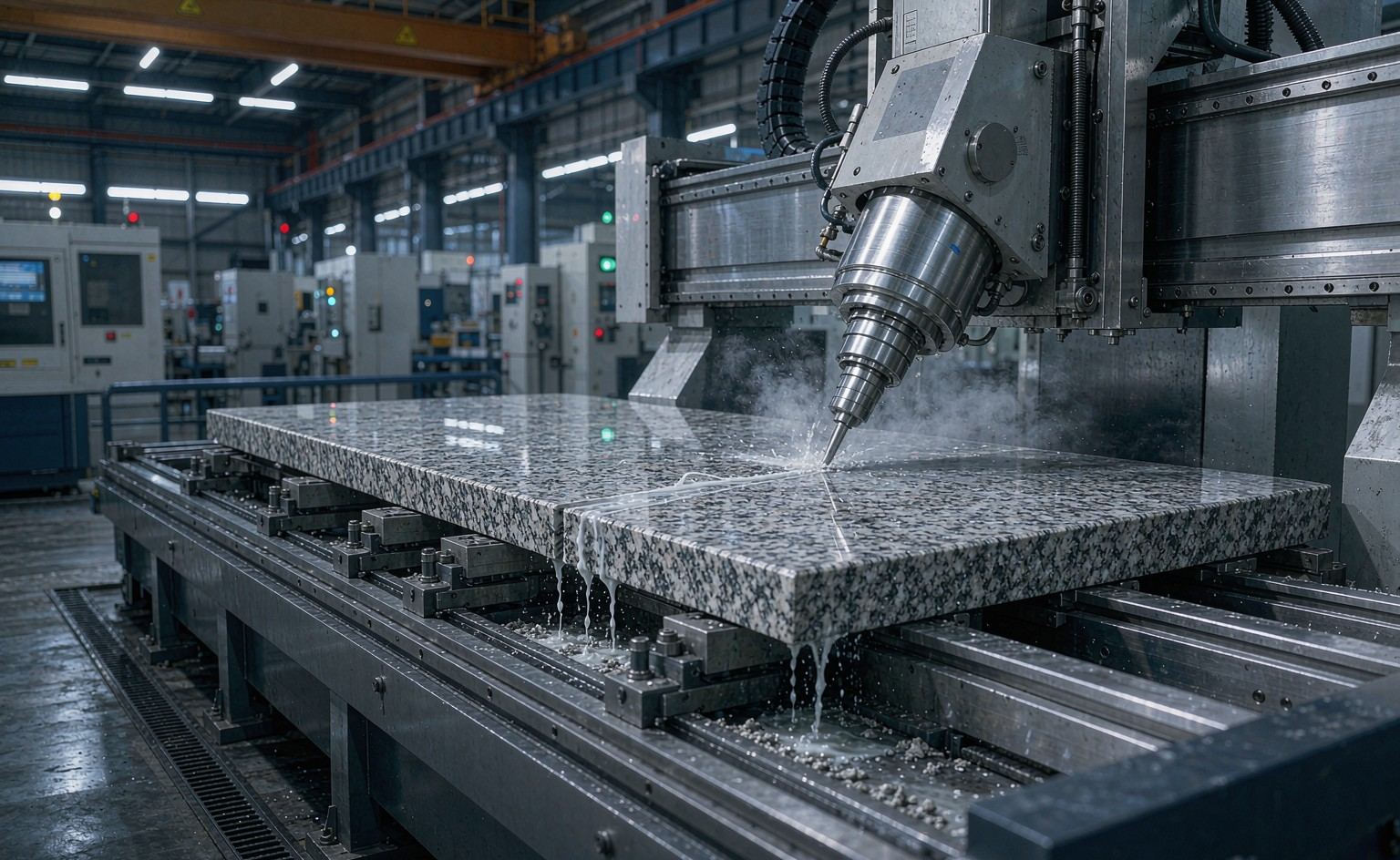

全部板材廠內切割、倒角、開盲道圓點模與六面防護;現場零切割、零濕作業,進站即拼裝。

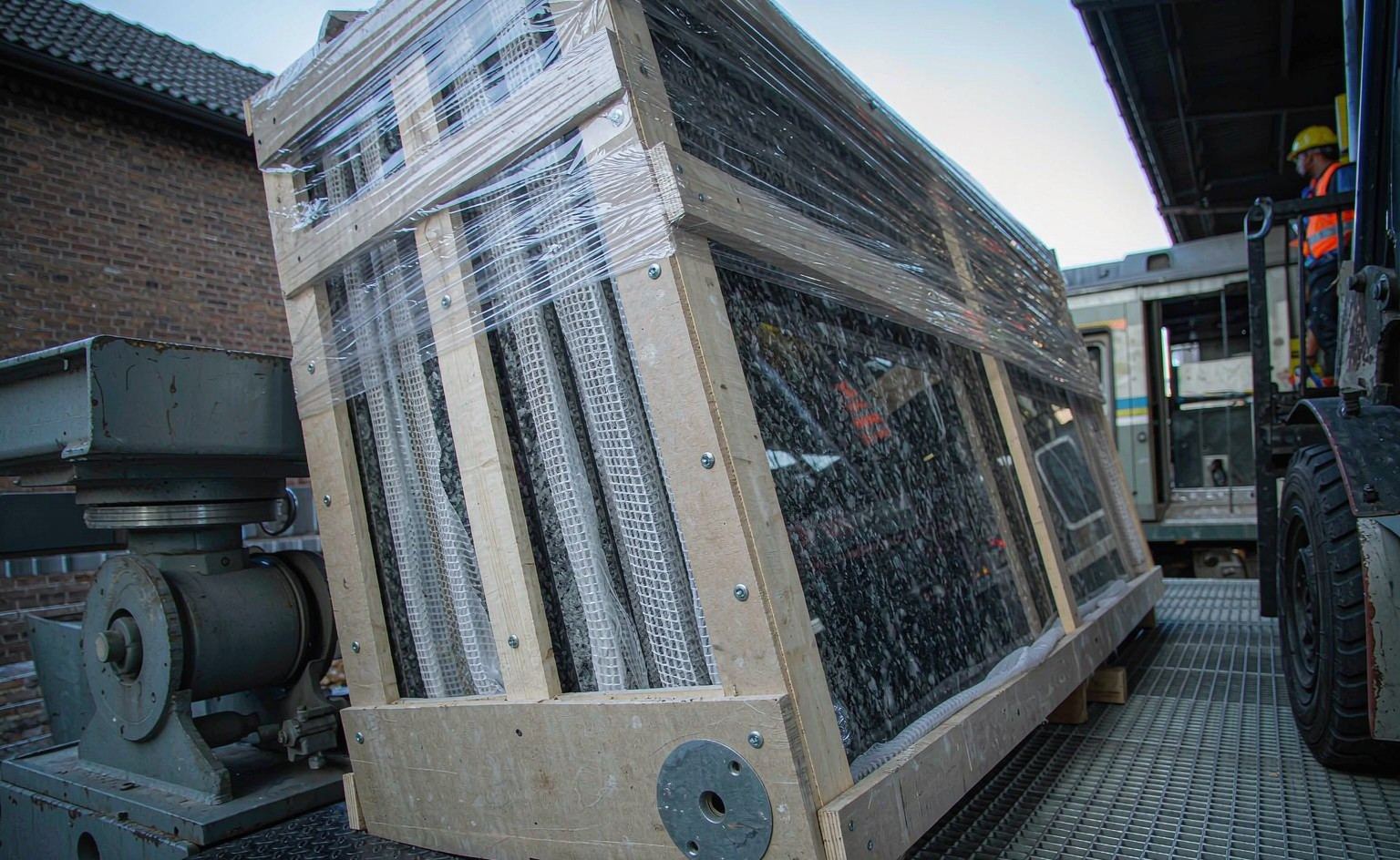

板材按「夜間施工段」編號打箱,每晚運輸量與天窗期工作量精確匹配;26 個月運輸零延誤。

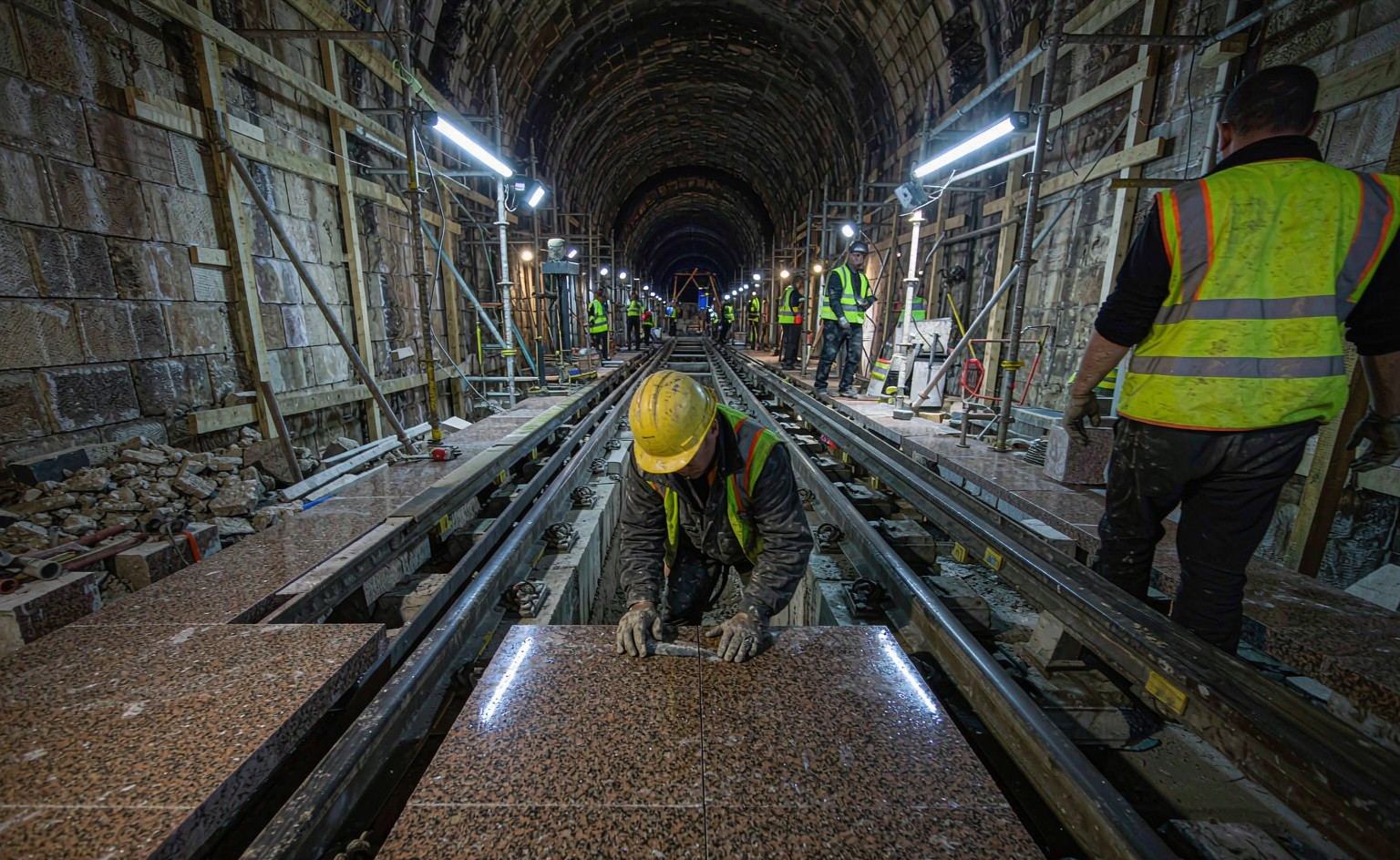

收車後 23:50 進場、04:50 出場,單夜完成 260㎡ 乾法鋪裝;軌行區作業全程紅綫管控,零侵入事件。

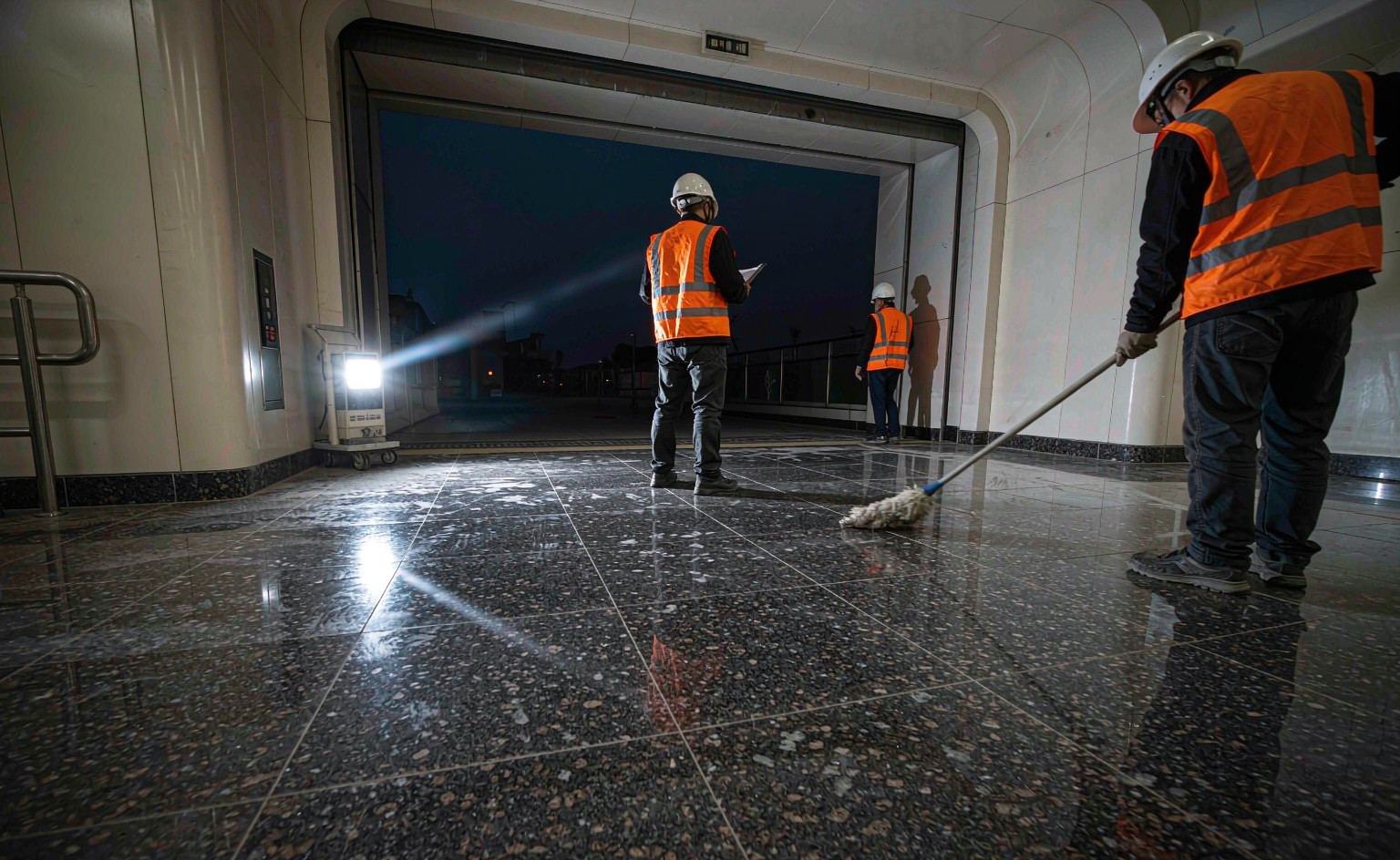

開站前 40 分鐘完成吸塵保潔與逐塊復緊,防滑與盲道逐項核驗;120 個施工夜全部準點開站。
微觀視角下的軌道交通工藝——防滑、導盲與伸縮變形藏在毫米之間。

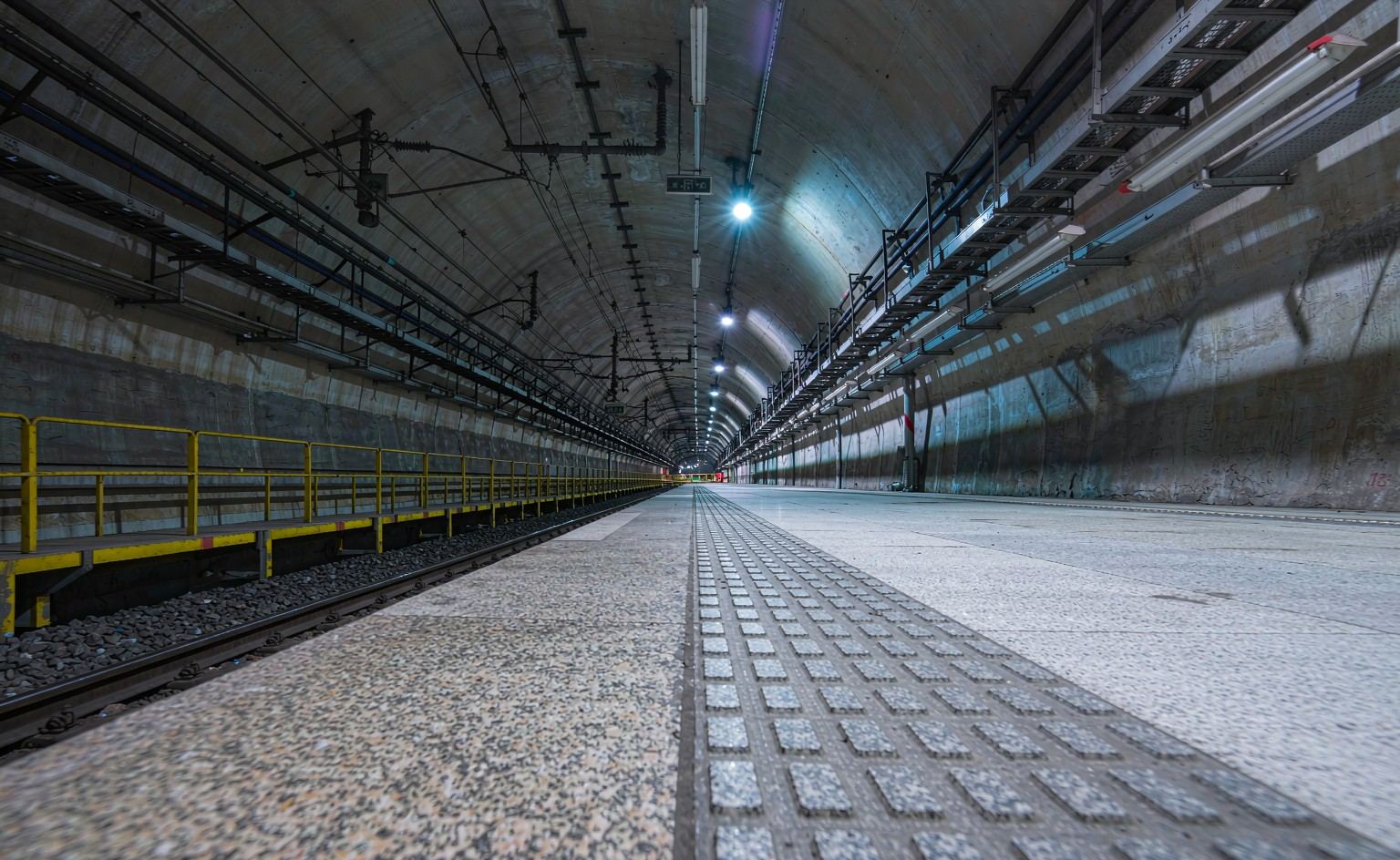

盲道圓點凸高 4mm、條形凸高 5mm,間距按港鐵規範 ±0.5mm 開模;全站盲道連續無斷點。

站台荔枝面濕態擺值 BPN ≥65、防滑等級 R11;雨天高峰時段站內摔倒投訴為零。

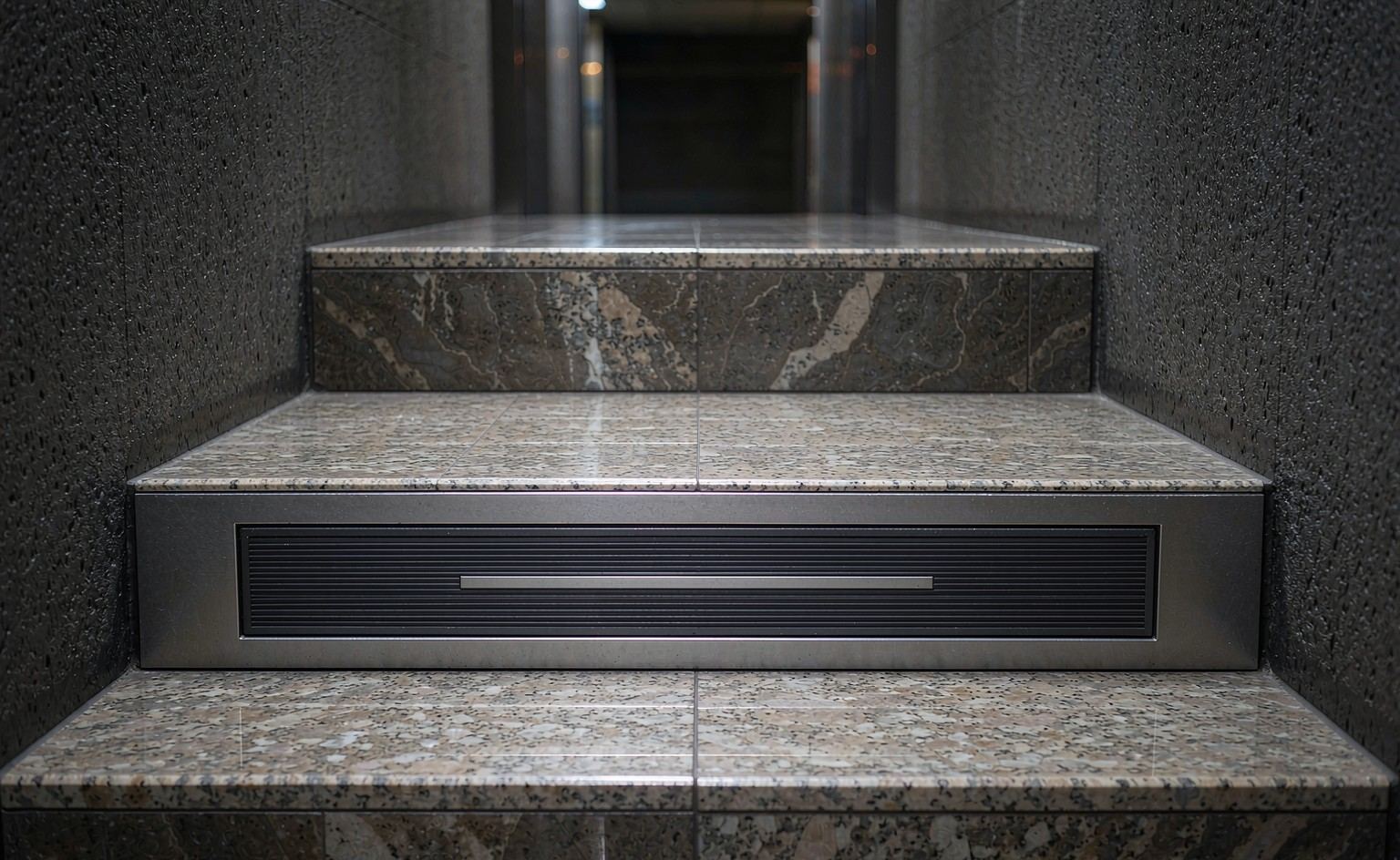

踏步前緣嵌防滑銅條 + 火燒面收邊,高出踏面 2mm;13,000 級踏步全數復核無鬆動。

結構伸縮縫按 6m 間距斷縫嵌彈性膠,適應列車振動與溫差;開通 18 個月零空鼓零拱起。

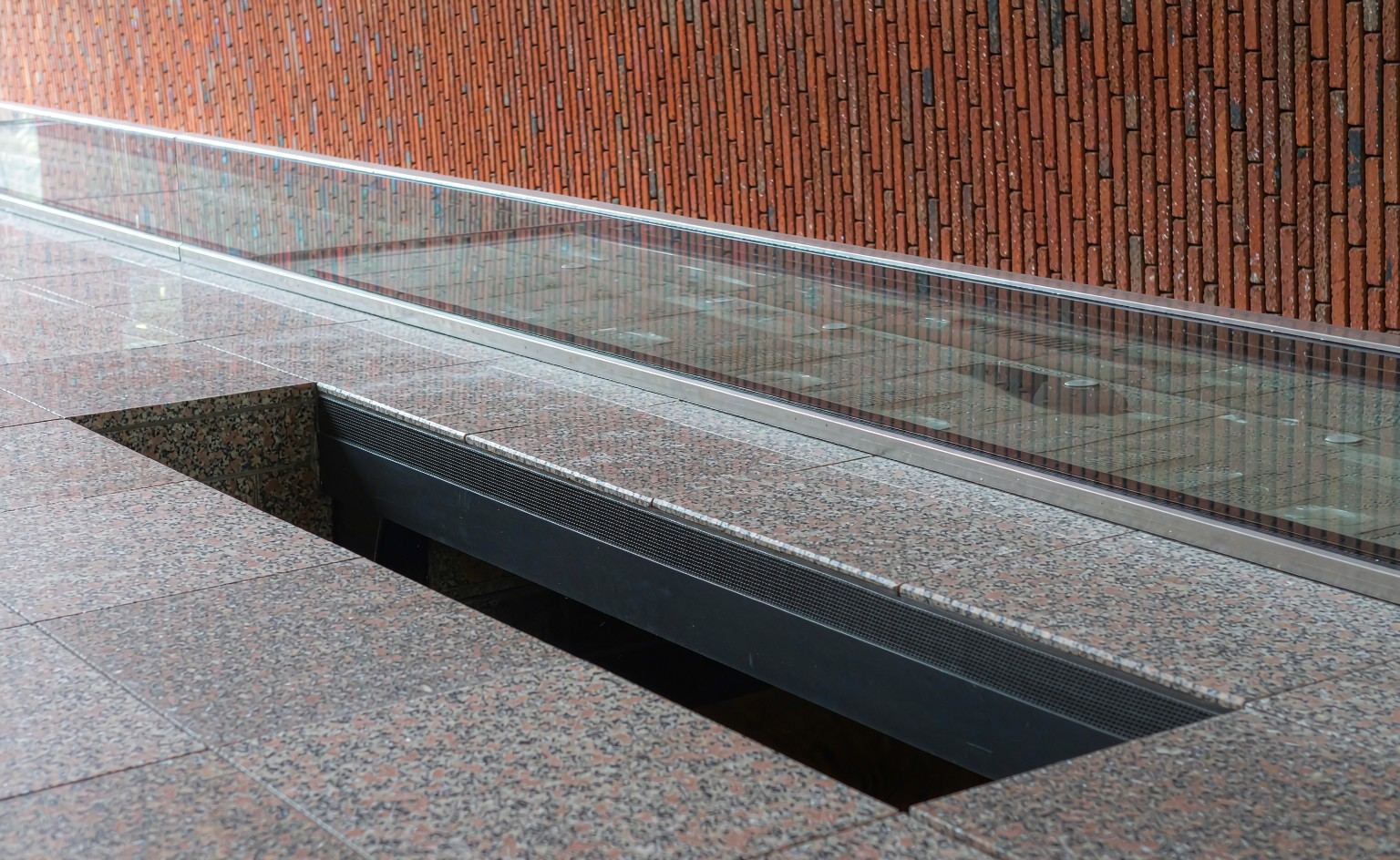

站台邊溝線性排水石槽整體預製,坡度 0.5% 精準找坡;暴雨天文台黑雨警告日排水零積水。

立柱鋼架轉接件乾掛石材,圓角 R50 整石彎弧;列車活塞風 每日載荷下零鬆動零脫落。
面對夜間天窗期、日均 48 萬客流與無障礙強制標準三重難題,恆生石材用數據交出答卷。
地鐵收車後僅約 2 小時可作業,進出場、運輸、鋪裝、保潔必須在窗口內完成,延誤即影響頭班車。
換乘站石材終日承受高頻磨損與行李拖曳,普通石材 2 年即失光磨損。
盲道鋪設須連續無斷點、凸高與間距符合規範,且與地面防滑協調不絆腳。
地下車站防火分區要求 A 級不燃,站台潮濕環境石材須防白華防返鹼。
